Cómo instalar paneles solares en Chile: etapas para instaladores

Una instalación fotovoltaica bien hecha es mucho más que fijar módulos a un techo. Hay que evaluar el lugar, diseñar el sistema, elegir componentes compatibles y probar todo antes de la puesta en servicio. Y cuando el sistema se conecta a la red, se suma el procedimiento ante la distribuidora y la SEC. El resultado final depende de cómo se coordinen ingeniería, montaje, seguridad y documentación.

Evaluar la cubierta, las sombras y el consumo

Todo parte en la visita técnica: superficie disponible, estado de la cubierta, sombras y condiciones de acceso. La estructura se verifica para las cargas del proyecto y su sistema de fijación. Ni la inclinación es una receta única para todo Chile, ni cualquier techo soporta el equipamiento sin revisión.

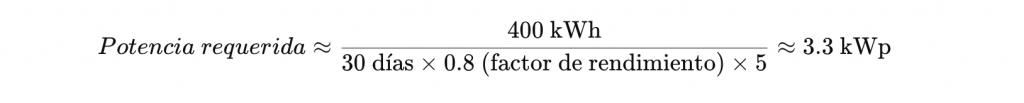

El diseño también parte del consumo: cuántos kWh usa el cliente, cómo varían en el año y a qué hora los demanda. Con eso se define el objetivo de generación. La guía de evaluación del Ministerio de Energía es una buena referencia para ordenar esta etapa, complementada con los antecedentes reales del sitio.

Diseñar el sistema y comprobar que todo sea compatible

Elegir módulos e inversor no se resuelve con los Wp. Hay que revisar los parámetros eléctricos del conjunto: tensión de circuito abierto a baja temperatura, rango de seguimiento MPPT y límites de corriente, entre otros valores que fijan las fichas y manuales de los equipos.

Para instalaciones conectadas a distribución rige la Instrucción Técnica RGR N°02/2024 de la SEC. El proyecto debe definir conductores, protecciones, puesta a tierra, señalización y conexión según la versión aplicable. Un detalle práctico: que un conector calce físicamente con otro no acredita que sean compatibles.

Montar con los riesgos controlados

Antes de partir, el equipo necesita procedimientos de trabajo, medidas contra caídas y control del riesgo eléctrico. Recuerda que los módulos generan tensión cuando reciben luz: apagar la vivienda o el inversor no elimina necesariamente la tensión del lado fotovoltaico. La intervención es trabajo de personal competente, siguiendo las instrucciones del fabricante y las medidas de aislamiento y verificación correspondientes.

En el montaje se respetan las zonas de sujeción, fijaciones y pares de apriete del módulo y la estructura específicos; no se trasladan distancias ni torques de un modelo a otro. El cableado queda protegido y ordenado, sin esfuerzos sobre las conexiones ni aislamiento comprometido.

Verificar, documentar y gestionar la conexión

La puesta en servicio incluye las comprobaciones y registros que exige la instalación. Sirve apoyarse en el checklist y la documentación del trámite TE4 de la SEC, además de las pruebas que indican los fabricantes. Que el monitoreo muestre generación no reemplaza esas verificaciones.

La declaración y la coordinación con la distribuidora son parte del proceso de conexión; no se sustituyen por encender el inversor. Y antes de entregar, el cliente debe recibir la documentación, las instrucciones de operación y un plan de mantenimiento acorde al lugar y al equipamiento.

El equipamiento de cada proyecto

En EMAT distribuimos paneles solares y los demás componentes del proyecto. La selección se coordina con el profesional responsable de la instalación y la autorización de los equipos se comprueba cuando corresponde. Si todavía te faltan antecedentes, puedes solicitar una cotización con lo que tengas y avanzar en la definición, teniendo claro que el suministro de equipos es una cosa y la ejecución de la obra, otra.
